जबलपुर-भोपाल NH-45 पर शहपुरा ब्रिज की नई रणनीति, 3 वैकल्पिक मार्ग तैयार करने के निर्देश

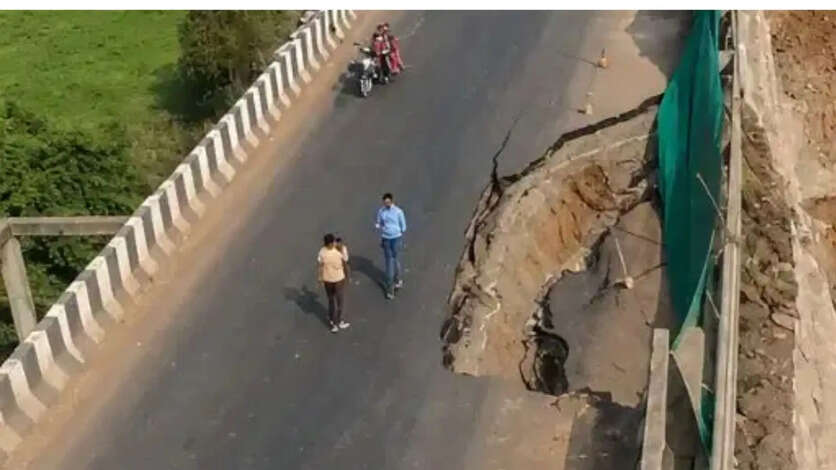

Shahpura ROB Jabalpur

Shahpura ROB Jabalpur : जबलपुर से भोपाल जाने वाले NH-45 पर शहपुरा का रेलवे ओवरब्रिज अब सिर्फ एक क्षतिग्रस्त सड़क ढांचे का मामला नहीं रह गया है। यह सवाल बन चुका है कि जब किसी बड़े पुल पर दोबारा संरचनात्मक समस्या सामने आए, तो स्थायी समाधान तक हजारों वाहनों की आवाजाही को सुरक्षित तरीके से कैसे संभाला जाए। इसी चुनौती को देखते हुए लोक निर्माण मंत्री राकेश सिंह ने भोपाल में उच्चस्तरीय समीक्षा बैठक कर शहपुरा आरओबी के एप्रोच के स्थायी पुनर्निर्माण और ट्रैफिक प्रबंधन की दिशा तय की है।

सरकार का फोकस अब केवल एप्रोच को फिर से बनाने पर नहीं है। तकनीकी सुरक्षा, निर्माण गुणवत्ता, भारी वाहनों का दबाव और वैकल्पिक सड़कों की क्षमता—इन सभी पहलुओं को साथ लेकर आगे बढ़ने की बात कही गई है।

फरवरी 2026 में शहपुरा के पास रेलवे ओवरब्रिज का एक और हिस्सा क्षतिग्रस्त होने के बाद यातायात बुरी तरह प्रभावित हुआ था। रिपोर्टों के मुताबिक इससे पहले भी पुल की दूसरी ओर संरचनात्मक समस्या सामने आ चुकी थी और यातायात को डायवर्ट करना पड़ा था। मामले की तकनीकी जांच के लिए केंद्रीय सड़क अनुसंधान संस्थान यानी CRRI की टीम भेजे जाने की जानकारी भी सामने आई थी।

अब स्थायी पुनर्निर्माण सबसे बड़ी प्राथमिकता

समीक्षा बैठक में यह स्पष्ट किया गया कि शहपुरा आरओबी के क्षतिग्रस्त एप्रोच का पुनर्निर्माण जल्दबाजी में नहीं किया जाएगा। तकनीकी विशेषज्ञों की सलाह, भविष्य के यातायात दबाव और सुरक्षा मानकों को ध्यान में रखते हुए डिजाइन और निर्माण की निगरानी की जाएगी।

यह फैसला इसलिए अहम है क्योंकि एक बार मरम्मत हो जाने के बाद सड़क को लंबे समय तक भारी वाहनों का दबाव झेलना होगा। जबलपुर-भोपाल कॉरिडोर पर शहपुरा क्षेत्र की भूमिका केवल स्थानीय यातायात तक सीमित नहीं है। यहां से गुजरने वाले यात्री वाहन, मालवाहक ट्रक और दूसरे भारी वाहन पूरे कॉरिडोर की कनेक्टिविटी से जुड़े हैं।

फरवरी की घटना ने बढ़ाए गुणवत्ता पर सवाल

शहपुरा आरओबी को लेकर सबसे गंभीर सवाल फरवरी 2026 की घटना के बाद उठे। 22 फरवरी को पुल का दूसरा हिस्सा भी क्षतिग्रस्त हुआ था। इससे पहले सितंबर 2025 में भोपाल दिशा की ओर रिटेनिंग वॉल गिरने की रिपोर्ट सामने आई थी। इसके बाद यातायात को एक तरफ से चलाने और मरम्मत की व्यवस्था की गई थी।

घटना के बाद निर्माण एजेंसी और संबंधित जिम्मेदार लोगों के खिलाफ कार्रवाई की प्रक्रिया शुरू हुई। मीडिया रिपोर्टों में निर्माण ठेकेदार तथा पर्यवेक्षण से जुड़े अधिकारियों के खिलाफ एफआईआर की जानकारी दी गई है।

यहां एक जरूरी बात समझना भी महत्वपूर्ण है। किसी निर्माण में तकनीकी खराबी सामने आना और उसके कारणों का अंतिम रूप से तय होना अलग-अलग बातें हैं। इसलिए गुणवत्ता से जुड़े निष्कर्ष जांच और तकनीकी रिपोर्ट के आधार पर ही निकाले जाने चाहिए।

निर्माण एजेंसी पर कार्रवाई भी चर्चा में

शहपुरा आरओबी मामले में सरकार की ओर से निर्माण एजेंसी के खिलाफ कार्रवाई किए जाने की जानकारी सामने आई है। उपलब्ध विवरण के अनुसार संबंधित संयुक्त उपक्रम को डिबार किया जा चुका है और वागड़ इंफ्रा प्रोजेक्ट्स प्राइवेट लिमिटेड के प्रबंध निदेशक विनोद जैन के खिलाफ एफआईआर दर्ज कराई गई है।

यह कार्रवाई इसलिए महत्वपूर्ण है क्योंकि सड़क और पुल जैसी सार्वजनिक परियोजनाओं में निर्माण के बाद की जिम्मेदारी भी उतनी ही अहम होती है जितनी निर्माण के समय की निगरानी। खासकर तब, जब किसी संरचना में अपेक्षाकृत कम अवधि में दोबारा गंभीर तकनीकी समस्या सामने आए। फरवरी की घटना के बाद प्रकाशित रिपोर्टों में भी निर्माण ठेकेदार और पर्यवेक्षण सलाहकार से जुड़े जिम्मेदार अधिकारियों के खिलाफ मामला दर्ज होने की जानकारी दी गई थी।

तीन वैकल्पिक रास्तों से संभलेगा ट्रैफिक

शहपुरा आरओबी के स्थायी पुनर्निर्माण तक सरकार ने तीन वैकल्पिक मार्गों को व्यवस्थित करने का फैसला किया है। इसका उद्देश्य केवल वाहनों को दूसरी सड़क पर भेजना नहीं, बल्कि इन रास्तों को भारी यातायात के लिए अधिक सुरक्षित और उपयोगी बनाना है।

पहला विकल्प शहपुरा कृषि उपज मंडी-रेलवे लेवल क्रॉसिंग मार्ग है। इसकी लंबाई लगभग 4.80 किलोमीटर बताई गई है। इस रास्ते के कच्चे हिस्सों में पीसीसी और पेवर ब्लॉक लगाने, खराब हिस्सों की मरम्मत करने, बैरिकेडिंग करने और जरूरी संकेतक लगाने की योजना है। इन सुधार कार्यों को 20 अगस्त 2026 तक पूरा करने का लक्ष्य रखा गया है।

पाटन-शहपुरा मार्ग पर सबसे ज्यादा दबाव

दूसरा विकल्प जबलपुर-पाटन-शहपुरा मार्ग है। करीब 36 किलोमीटर लंबे इस मार्ग पर पहले से यातायात दबाव रहने की बात सामने आई है। ऐसे में पुल बंद होने के बाद यदि बड़ी संख्या में भारी वाहन इसी रास्ते पर आते हैं, तो जाम और सड़क सुरक्षा दोनों चुनौती बन सकते हैं।

इसी वजह से संवेदनशील स्थानों पर रोड शोल्डर निर्माण, सड़क की मरम्मत और सुदृढ़ीकरण के साथ स्पष्ट संकेतक लगाने के निर्देश दिए गए हैं। इस मार्ग के जरूरी सुधार कार्यों के लिए 15 सितंबर 2026 की समय-सीमा बताई गई है।

यही वह हिस्सा है जहां सिर्फ सड़क की चौड़ाई बढ़ाना समाधान नहीं होगा। भारी वाहनों के रुकने, मोड़ लेने, ओवरटेक करने और खराब मौसम में दृश्यता घटने जैसी परिस्थितियों को भी ट्रैफिक प्लान में शामिल करना होगा।
